教职工住宅小区施工进度简报
(截止2016年7月31日)

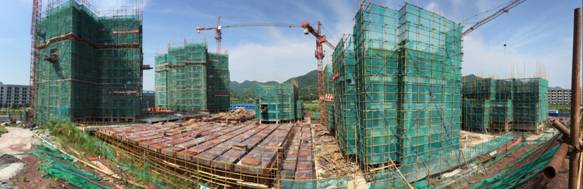

图1 教职工住宅小区总图
● 教职工住宅小区形象进度:
(一)1-4#楼:1~4#楼基坑验收及收方完成100%,基坑及桩孔封底和钢筋笼制作开始。

图2教职工住宅小区1#楼 图3教职工住宅小区2#楼

图4教职工住宅小区3#楼 图5教职工住宅小区4#楼
(二)5#楼:主楼30轴~44轴/A轴~F轴单元的3层(+9.00米层)混凝土浇筑正在推进,4层(+12.00米层)墙柱钢筋绑扎完成100%,1轴~29轴/A轴~F轴两个单元3层(+9.00米层)混凝土浇筑正在推进。

图6教职工住宅小区5#楼 图7教职工住宅小区5#楼
(三)6#楼:4层(+12.00米层)混凝土浇筑正在推进,5层(+15.00米层)完成墙柱钢筋绑扎50%。
7#楼:3层(+9.00米层)墙柱梁板钢筋绑扎完成100%。

图8教职工住宅小区6#楼 图9教职工住宅小区7#楼
(四)8#楼:9层(+27.00米层)中间层验收及混凝土浇筑完成100%,10层(+30.00米层)梁板钢筋绑扎完成30%。
9#楼:8层(+24.00米层)混凝土浇筑完成100%,9层(+27.00米层)梁板钢筋绑扎完成50%。

图10教职工住宅小区8#楼 图11教职工住宅小区9#楼
