教职工住宅小区施工进度简报
2016-08-31 16:00   校区建设指挥部

教职工住宅小区施工进度简报

(截止2016年8月14日)

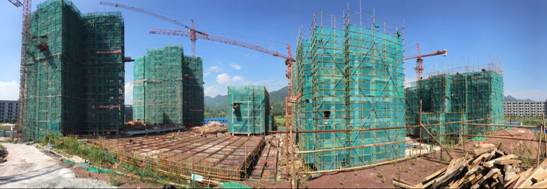

D:\02现在的工作\01综合部\07宣传报道\03工作简报\教职工住宅小区施工进度简报\进度图片2016.8.15\2016.08.15\总图.png总图

图1 教职工住宅小区总图

     教职工住宅小区形象进度:

(一)1-4#楼:1#楼独立柱基础浇筑完成100%,桩孔混凝土浇筑完成100%;2#、3#楼场地平整完成,桩孔混凝土浇筑完成100%;4#楼独立柱基础浇筑完成100%。

  D:\02现在的工作\01综合部\07宣传报道\03工作简报\教职工住宅小区施工进度简报\进度图片2016.8.15\2016.08.15\3#.JPG3#   D:\02现在的工作\01综合部\07宣传报道\03工作简报\教职工住宅小区施工进度简报\进度图片2016.8.15\2016.08.15\2#.JPG2#

图2教职工住宅小区1#楼            图3教职工住宅小区2#楼

  D:\02现在的工作\01综合部\07宣传报道\03工作简报\教职工住宅小区施工进度简报\进度图片2016.8.15\2016.08.15\1#.JPG1#   D:\02现在的工作\01综合部\07宣传报道\03工作简报\教职工住宅小区施工进度简报\进度图片2016.8.15\2016.08.15\4# 首选.JPG4# 首选

图4教职工住宅小区3#楼            图5教职工住宅小区4#楼

(二)5#楼:主楼30轴~44轴/A轴~F轴5层(+15.00米层)混凝土浇筑完成100%,6层(+18.00米层)梁板钢筋绑扎完成30%,1轴~29轴/A轴~F轴两个单元5层(+15.00米层)混凝土浇筑完成100%。

D:\02现在的工作\01综合部\07宣传报道\03工作简报\教职工住宅小区施工进度简报\进度图片2016.8.15\2016.08.15\5#1.JPG5#1 D:\02现在的工作\01综合部\07宣传报道\03工作简报\教职工住宅小区施工进度简报\进度图片2016.8.15\2016.08.15\5#2.JPG5#2

图6教职工住宅小区5#楼            图7教职工住宅小区5#楼

(三)6#楼:5层(+15.00米层)混凝土浇筑完成100%,6层墙柱钢筋开始绑扎,即将封顶。

7#楼:5层(+15.00米层)混凝土浇筑完成100%,6层(+18.00米层)墙柱钢筋开始绑扎,即将封顶。

D:\02现在的工作\01综合部\07宣传报道\03工作简报\教职工住宅小区施工进度简报\进度图片2016.8.15\2016.08.15\6#1.JPG6#1 D:\02现在的工作\01综合部\07宣传报道\03工作简报\教职工住宅小区施工进度简报\进度图片2016.8.15\2016.08.15\7#1.JPG7#1

图8教职工住宅小区6#楼            图9教职工住宅小区7#楼

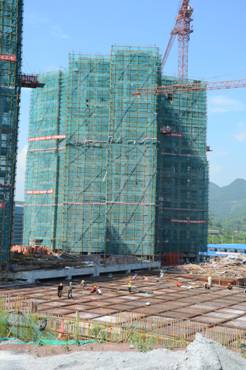

(四)8#楼:12层(+36.00米层)混凝土浇筑完成100%,13层(+39.00米层)梁板钢筋绑扎完成30%。

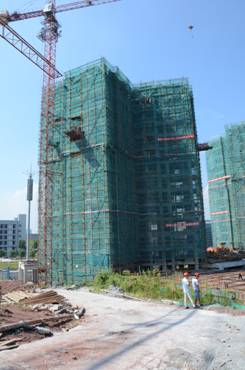

9#楼:12层(+36.00米层)混凝土浇筑完成100%,13层(+39.00米层) 墙柱钢筋开始绑扎。

D:\02现在的工作\01综合部\07宣传报道\03工作简报\教职工住宅小区施工进度简报\进度图片2016.8.15\8#1.JPG8#1         D:\02现在的工作\01综合部\07宣传报道\03工作简报\教职工住宅小区施工进度简报\进度图片2016.8.15\9#.JPG9#

图10教职工住宅小区8#楼                图11教职工住宅小区9#楼
